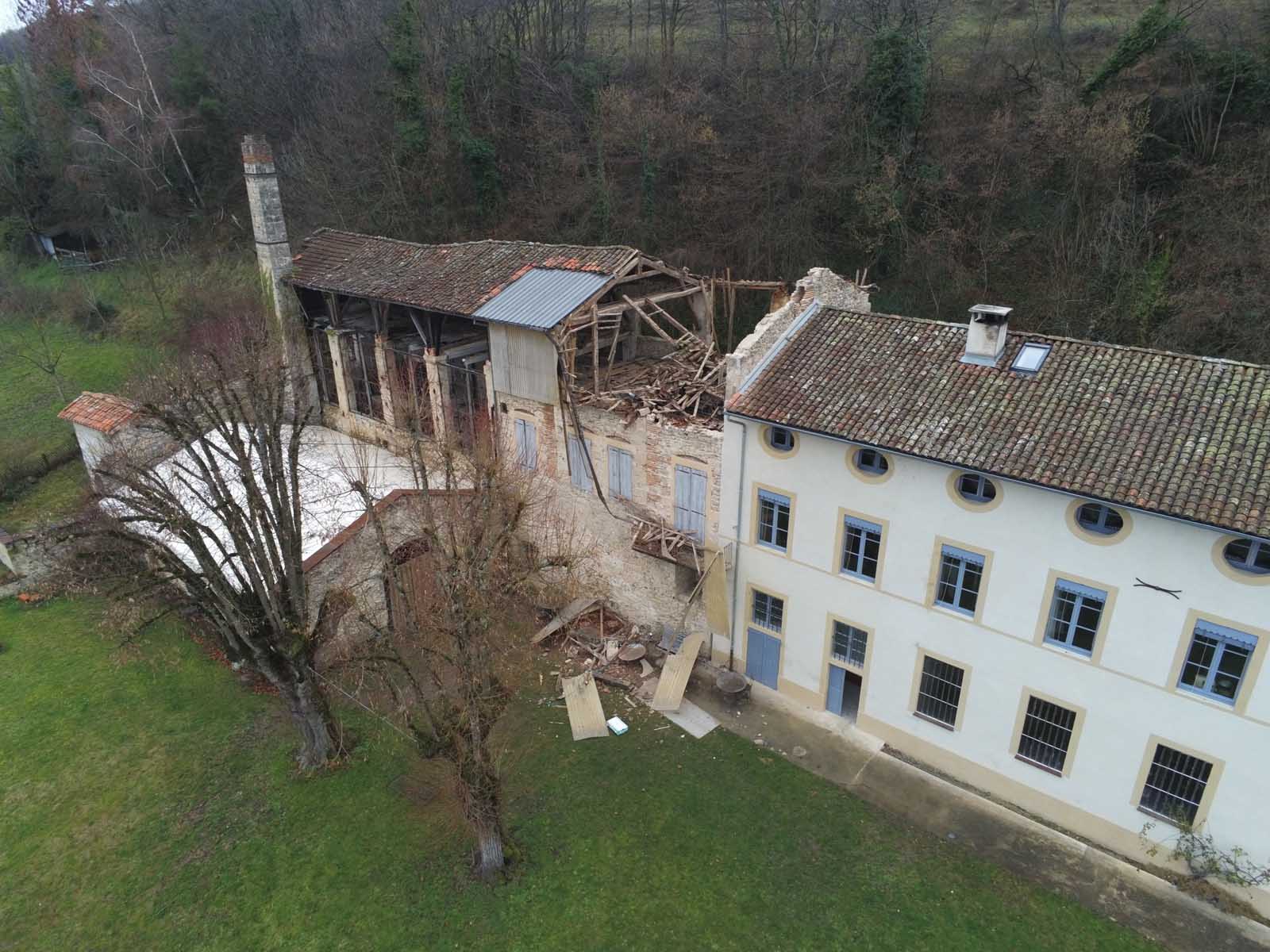

Le mardi 17 janvier 2023 à 9h50 une travée de la toiture de la filature s’est effondrée. Personne n’était présent à cet instant à la Galicière et il n’y a pas eu de blessé.
Le chemin de la Galicière a été temporairement condamné et interdit au public par arrêté municipal.
Le lendemain l’architecte du patrimoine Laurent Volay d’Archipat est venu évaluer la situation et les mesures à mettre en œuvre.
Le vendredi 20, l’Ingénieur du Patrimoine chargé des MH de l’Isère, M. Vermorel est venu assurer les propriétaires du soutien de la Drac.
Quatre entreprises de démolition/déconstruction étaient présentes pour estimer les travaux.



EXTRAITS DES COMPTES RENDUS D’ARCHIPAT
13 FÉVRIER 2023 :
ÉTAT DES LIEUX DES DEGATS

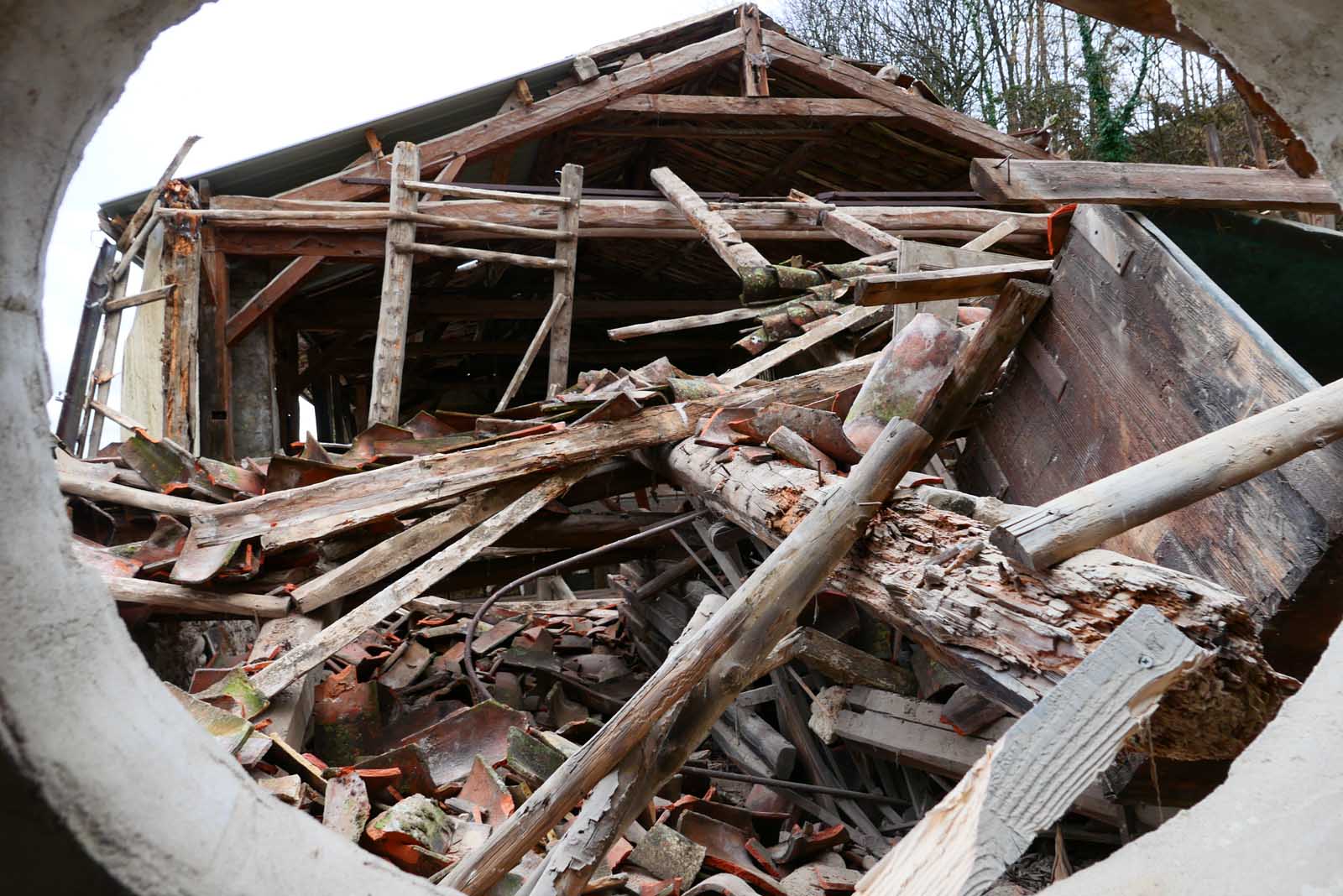

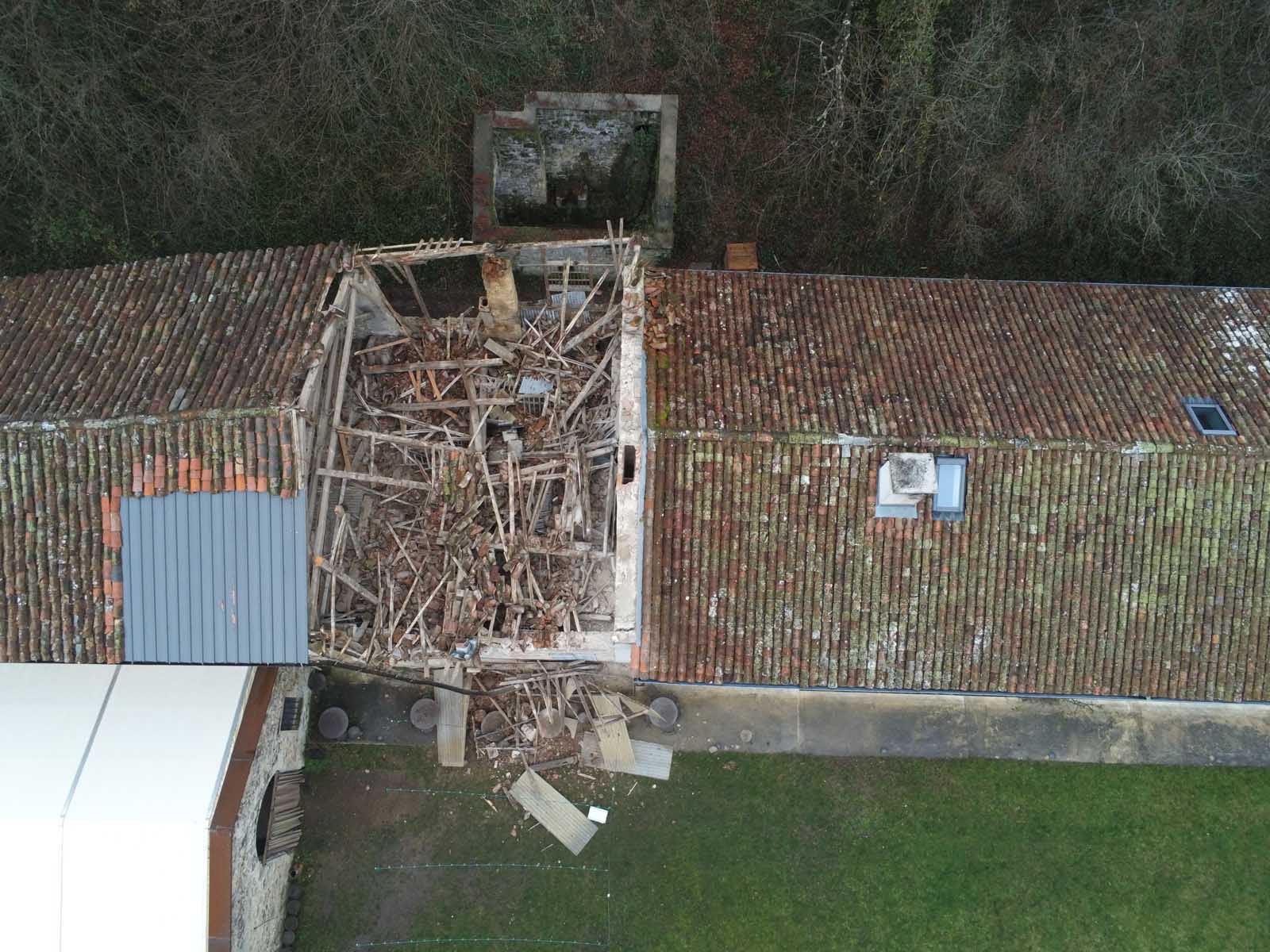

La ferme nord de la charpente a cédé entrainant avec elle les deux travées adjacentes, soit une surface d’environ 70m².
Une portion de la façade ouest a été entrainée dans la chute et le pilastre nord menace à présent de s’effondrer sur le chemin de la Galiicère.
La ferme a traversé le plafond de l’ancien appartement. Une bonne partie de la couverture repose sur le plancher qui pourrait céder.
L’effondrement a sans doute provoqué des dégâts supplémentaires à la charpente des travées sud déjà très altérée, celle-ci menace de s’effondrer. Deux arbalétriers sont fracturés, la couverture présente un ventre très important au droit de la forge.
La portion restante de la charpente est très instable et repose sur des pilastres qui semblent avoir été endommagés lors de l’effondrement. Il est certain que si la toiture venait à tomber, l’ensemble des pilastres seraient emportés, provoquant des dégâts dans la forge et sur le chapiteau.

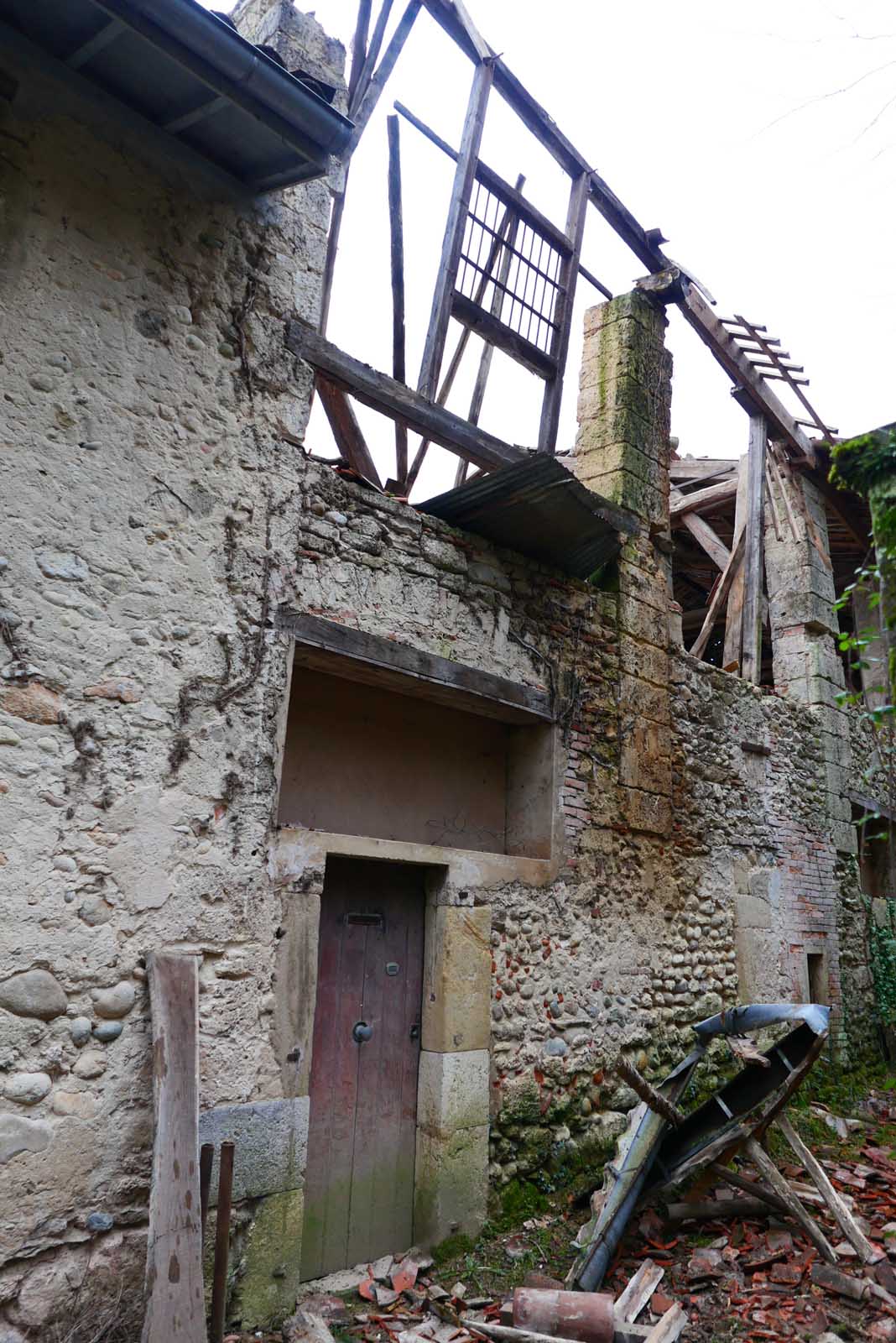

Le pignon nord est à présent totalement découvert ainsi que le conduit de cheminée qui y est intégré. Il ne semble pas avoir été endommagé mais présente un risque d’infiltrations dans l’habitation.
MISE EN SECURITE
Étant donné l’instabilité de l’édifice, l’accès à la filature, à l’ancien appartement ainsi qu’à la forge est totalement interdit jusqu’à ce que la toiture soit déposée et que tout risque d’effondrement soit écarté.
Le chemin de la Galicière doit être fermé. La mairie de Chatte va mettre en place des barrières hautes pour y interdire totalement l’accès.
TRAVAUX DE MISE EN SECURITE
À présent totalement dégagé de la charpente de la filature, le pignon nord est accessible sans danger avec une nacelle. L’entreprise Annequin a réalisé une protection sur l’arase du mur en début de semaine 4 permettant de limiter d’éventuelles désordres sur la partie habitée.
L’entreprise EGT est retenue pour réaliser les travaux de déconstruction des parties qui menacent de s’effondrer
TRAVAUX DE PRESERVATION (NON COMPRIS DANS LES PRESTATIONS ENGAGEES)
Suite à la dépose des éléments menaçant l’effondrement, il sera nécessaire de mettre en place des protections permettant de protéger les éléments valeureux des intempéries. La définition de cette prestation ne pourra être totalement finalisée qu’une fois la déconstruction terminée. Il semble important d’assurer la protection des arases de murs, arases de pilier, des sols et des asples. Cette protection devra éviter les écoulements d’eau dans le socle de la filature car cela aggraverait les défaillances structurelles déjà importantes. Il semble donc justifier de prévoir une couverture complète de la filature. A ce stade plusieurs hypothèses sont évoquées :
Hypothèse A : mise en place d’une toiture provisoire qui serait déposée lors de l’engagement des travaux de la nouvelle toiture, cette hypothèse présente l’inconvénient d’avoir deux toitures à financer, la provisoire et la définitive
Hypothèse B : mise en place d’un parapluie permettant de protéger les vestiges et de réaliser les travaux à l’abri, cette hypothèse très couteuse nécessiterait la dépose du chapiteau de la forge
Hypothèse C : mise en place de la toiture définitive dans un délais limitant les dégradations, cette hypothèse valeureuse économiquement, risque d’être difficile à mettre en œuvre dans un délais court ; études, consultation d’entreprise, accord de la ville et de la DRAC, financement.
EGT
Chemin d’accès depuis le bas de la fabrique basse : les travaux sont réalisés, les terres végétales déposées sont disposées en talus compactés, l’ensemble est très propre ; la restitution du site dans son état avant travaux doit bien être intégrée à la prestation
Constat d’huissier programmé le 8 février : bien prendre en compte tous les abords et les bâtiments limitrophes pouvant être impactés par l’opération, transmettre le constat à la MOA et à la MOE
Vigilance lors des interventions : la MOE insiste sur les précautions à mettre en œuvre pour protéger les intervenants. Il est indispensable qu’une personne, totalement dédiée à cette tâche, soit chargée en permanence de surveiller la toiture et les murs de la filature afin de détecter tout mouvement indiquant un effondrement imminant. Tous les intervenants sur le chantier seront équipés de talkie-walkie dont le fonctionnement aura été préalablement vérifié.
Travaux préparatoires du mercredi 8 février au mardi 14 février : cheminée, mise en place du frettage sur toute sa hauteur et couronnement étanche ; Chapiteau de la forge, mise ne place de matelas sur les 2/3 du versant ouest en les protégeant par des bâches ; Asples ; mise en place d’une protection mécanique et une bâche en accédant depuis la porte sud dont le remplissage en parpaings de ciment aura été déposé.
Travaux de déconstruction à compter du mercredi 15 février pour une durée estimée à trois semaines. La chronologie des travaux sera la suivante :
– Déchargement du plancher qui supporte l’effondrement
– Dépose des tuiles en récupération et conditionnement sur palettes
– Etaiement provisoire des fermes menaçant de s’effondre
– Dépose progressive des fermes du nord vers le sud pour profiter du contreventement du pignon sud
– Dépose si nécessaire en conservation de certaines pierre des piliers, des élévations seront transmises par la MOE donnant le niveau d’arase de maçonnerie attendu
– Dépose du remplissage du plancher intermédiaire, plancher supérieur, lattis et plâtre, structures verticales et horizontales sans lien avec les maçonneries, les éléments de contreventement en bastaing de bois seront mis en place à l’avancement;
17 FÉVRIER 2023
TRAVAUX DE PRESERVATION (NON COMPRIS DANS LES PRESTATIONS ENGAGEES)
Suite à échange avec la CRMH, la MOE et la MOA travaillent sur le projet qui pourra être transmis pour échange en fin de semaine prochaine.
EGT
Travaux de déconstruction à compter du mercredi 15 février pour une durée estimée à trois semaines. La chronologie des travaux sera la suivante :
– Etaiement provisoire des fermes menaçant de s’effondre
– Dépose progressive des fermes du nord vers le sud pour profiter du contreventement du pignon sud en commençant par les fermes qui semblent les plus instables. L’objectif est de démonter toutes les charpentes, hors appuis, d’ici la prochaine réunion pour évaluer la suite de la déconstruction.
– Dépose si nécessaire en conservation de certaines pierre des piliers, des élévations seront transmises par la MOE donnant le niveau d’arase de maçonnerie attendu document transmis
– Dépose du remplissage du plancher intermédiaire, plancher supérieur, lattis et plâtre, structures verticales et horizontales sans lien avec les maçonneries, les éléments de contreventement en bastaing de bois seront mis en place à l’avancement, cette prestation sera réévaluée lors de la prochaine réunion.
24 FÉVRIER 2023
TRAVAUX DE PRESERVATION (NON COMPRIS DANS LES PRESTATIONS ENGAGEES)
L’hypothèse semble la plus adaptée. Toutefois, elle permettra au mieux la mise en place de la nouvelle toiture à l’automne prochain. En attendant des mesures transitoires de protection sont proposées : mise en place d’une toiture provisoire sur les deux travées correspondant à d’anciennes pièces d’habitation, mise en place de bâches sur les arases de murs des autres parties : toiture provisoire à faire deviser (depuis la réunion, la MOA a obtenu un devis de l’entreprise Finot et Jacquemet, validé par la MOE, à compléter avec la mise en œuvre d’un solin contre la fabrique haute), bâches sur les arases de murs demandées à l’entreprise EGT dans le cadre de son bilan.
Suite à échange avec la CRMH, la MOE et la MOA travaillent sur le projet qui sera transmis dans les prochains jours.
EGT
La réponse définitive sur les travaux à réaliser sera donner la semaine prochaine.
La MOA et la MOE félicitent l’entreprise sur les précautions mise en œuvre et la sérénité dans laquelle les travaux se déroulent.
Les éléments de contreventement en bastaing de bois : ces contreventements horizontaux, comporteront à la fois des éléments diagonaux et des éléments perpendiculaires aux fermes déposées. A réaliser à l’avancement de la dépose du plancher supérieur.
Transmettre votre bilan lors de la prochaine réunion en intégrant, la protection des arases de murs des 5 travées sud et la cession de la protection des asples (structures industrielles en bois).
2 MARS 2023
EGT
L’entreprise indique que sont bilan peut intégrer la protection de toutes les arases, y compris celle situées sous la couverture provisoire côté est. Habiller entièrement la partie ouest du mur de la fabrique haute pour protéger le vide qui persiste entre la toiture provisoire et la fenêtre de la chambre située sous la toiture. La structure d’échafaudage et les bâches qui protègent les aspes sont cédés par l’entreprise à la MOA, la bâche altérées sont remplacées par l’entreprise.
Terminer le tri des matériaux et leur conditionnement suivant les instructions de la MOA, les copaux et poussières et le géotextile sur lequel ils se sont déposés au sol de la filature sont à conserver
Remettre le site en état. Le chemin à l’arrière de la filature et la plateforme qui entoure « la forge » (bâtiment dans lequel se trouve le chapiteau)
FINOT ET JACQUEMET
La MOA et la MOE vous félicitent pour la rapidité et la qualité de votre intervention : mise en place d’une structure en bois ancrée au plancher haut de l’ancienne partie d’habitation soutenant une couverture en bacs acier avec réalisation d’un joint silicone à la jonction avec le mur de la fabrique haute. L’ancrage limite les risques de soulèvement par le vent. Cette couverture protège les deux travées dont la toiture qui s’est effondrée. L’égout se fait sur le chemin situé à l’ouest.
